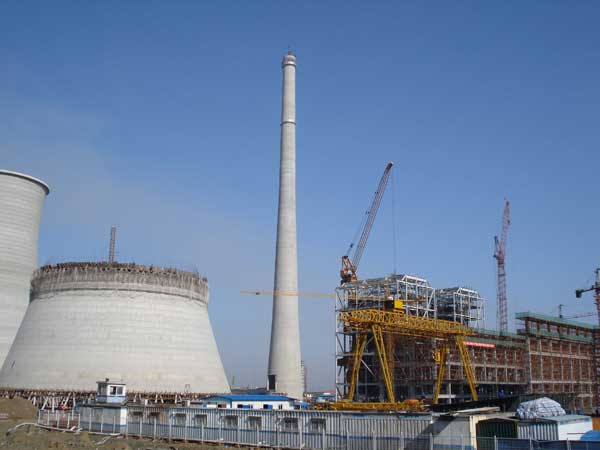

煙囪安裝避雷針
煙囪安裝避雷針施工方案
1、技術措施:(1)、該工程采用不搭腳手架,高空懸吊座式登高板施工操作。作業時用φ25的鋼筋做成“S”型鋼鉤在煙囪下層平台固定位置固定緊,在“S”形鋼鉤掛上滑輪再用一根φ18m/m的白棕繩穿過滑輪並在一固定位置錨緊,白棕繩的另一端固定一個“U”形鉚鎖,活動座式登高板固定在“U”形鉚鎖上,施工人員在活動座式登高板上進行操作.

2、安裝避雷針施工方案
(1)準備工作
①核實避雷針高度及分段鋼筋架之間的對應安裝位置。
②平整場地,把枕木均勻地擺到避雷針組裝地點。避雷針每段鋼筋架下設兩個支點,並大致找平。
③核實預埋螺栓與避雷針底座螺孔尺寸,允許誤差為±2mm。檢查預埋螺栓露出基礎麵高度是否符合規定。
煙囪安裝避雷針
(2)避雷針組裝
①把避雷針各段鋼筋架順序擺到枕木上,使三根主筋相互對準。
②調整三根主筋使之分別在三條直線上。此項工作要反複進行,直到調直為止。

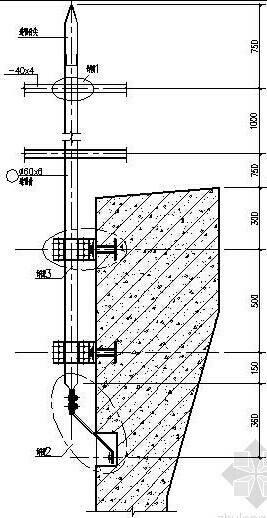

③在避雷針鋼筋架每條主筋之間的連接處對稱放置2根連接圓鋼(加強筋),連接圓鋼規格應與下段鋼筋架主筋一致,具體選用見表4。
④焊接避雷針鋼筋架之間的連接圓鋼。除去焊渣,刷塗防鏽漆和調和漆各兩道。
煙囪安裝避雷針
(3)組立及調整
①在避雷針根部用鐵線綁紮1~2根枕木,作為配重,以減小避雷針起吊時的傾斜度。
②在避雷針綁紮吊繩的鋼結構部位綁紮2~3根杉木杆。

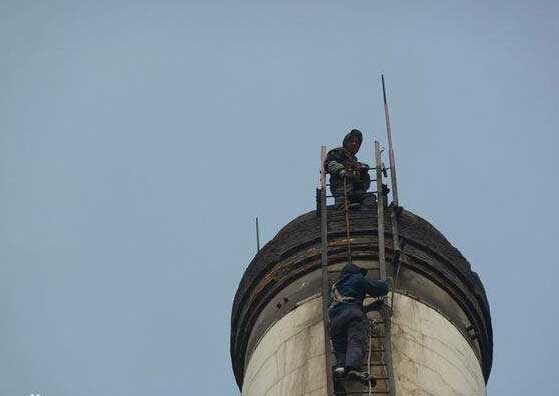

③在避雷針的適當位置栓綁吊繩和晃繩,爾後進行起吊、就位。
④避雷針就位後應及時擰緊底座螺栓,然後摘掉吊鉤,拆除吊繩、晃繩、杉木杆和枕木。
⑤用線墜分別對避雷針三個棱邊進行垂直度檢查。如不垂直可在避雷針底座與基礎麵之間加入墊鐵進行調整。
⑥緊固避雷針底座連接螺栓並施加防鬆措施。
煙囪安裝避雷針
(4)基礎抹帽
1)檢查接地線及投光燈電纜保護管是否按施工圖要求敷設並焊接可靠。
2)清理避雷針基礎麵及底座上的雜物,並用水衝洗幹淨。
3)用150#混凝土抹帽,頂部呈球麵狀,球麵點至基礎麵高度為200mm,以能覆蓋基礎螺栓為宜,並要求光滑、易散水。
4)覆蓋草袋,澆水進行養護。
5)填寫安裝技術記錄。
煙囪安裝避雷針
標 準:
1、避雷針的規格、型號、高度、安裝位置應符合設計要求。
2、避雷針連接處焊接的連接圓鋼規格應符合要求。焊縫應平整,不應有裂縫、夾渣、氣孔等缺陷,焊接加強筋應符合鋼筋搭接規定;采用法蘭螺栓進行連接的避雷針,法蘭螺栓連接處應焊接跨接接地線。
3、避雷針各部金屬表麵防腐層應完整。
4、避雷針應安裝牢固,整體垂直,傾斜度不應大於整體高度的3‰。
聲明:本網站發布的內容(圖片、視頻和文字)以原創、轉載和分享網絡內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯係客服。電話:158-5106-6698,185-5154-0999;郵箱:348083717@qq.com。
  • 客服微信

    掃描添加好友

    免費提供:防水堵漏施工方案

  • 手機瀏覽

    掃描二維碼

    訪問91香蕉小视频防水堵漏公司手機端

  • 已幫助
    6816人
    您的鼓勵是作者最大的動力
    91香蕉小视频-91香蕉短视频-91香蕉视频app下载-91香蕉视频破解版
